由于流動性優異,精找平效果好,具備耐磨、抗沖擊、環保、A級防火、裝飾性好等多重優點,無機自流平砂漿被廣泛應用于博物館、文化藝術場館、辦公區、賣場以及要求達A級別防火的停車庫等公共區域。更因其施工快、硬化快的特性,適宜應用于舊地面的快速翻新改造。

無機自流平砂漿地坪應用廣泛

	無機自流平砂漿施工的理想環境溫度在10℃-25℃,并要求空氣濕度<60%,施工地面基層含水率<5-6%。經過基層處理-基層缺陷修補-底涂施工-無機自流平砂漿施工-聚氨酯罩面施工五步即可輕松完成。

	STEP1:基層處理
	小面積室內空間地面的基層處理,可以使用無塵打磨機打磨地面,清除地面浮漿及污漬,打磨后的基層地面應以潔凈、堅固為標準。

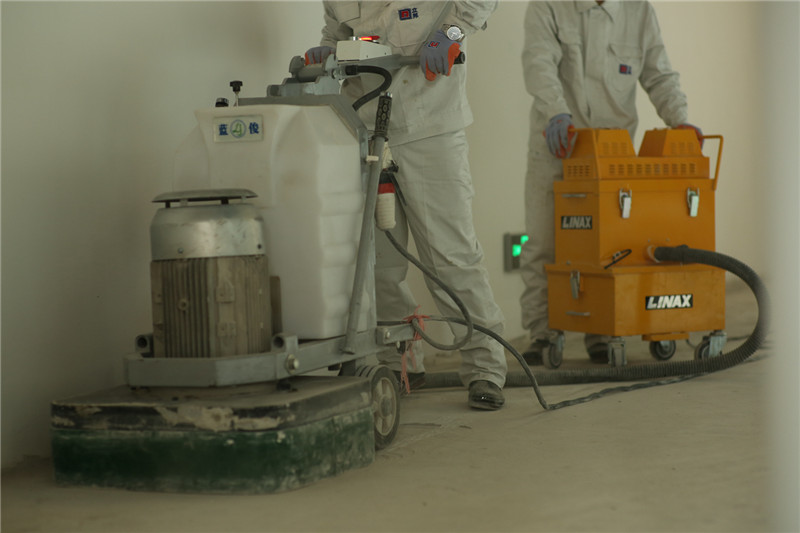

	無塵打磨機打磨地面

	大型停車場或工業廠房的地面需用無塵拋丸機除去混凝土表面的水泥浮漿、舊涂層、蠟漬等污染物及雜質,直到獲得適合的粗糙度、堅固、干凈、干燥的混凝土表面或完好的兼容基面。

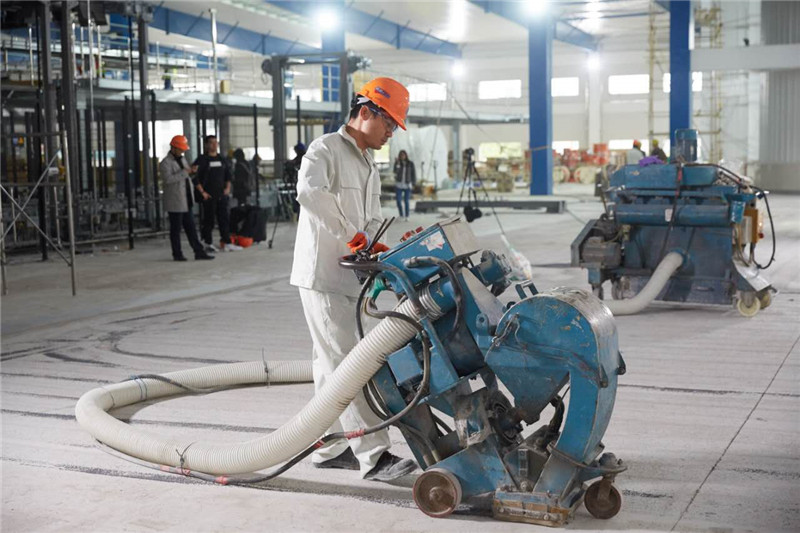

	無塵拋丸機去除地面污染物及雜質
	STEP2:基層缺陷修補
	用小錘敲擊地面檢測是否空鼓,空鼓處切割去除,重新澆注水泥砂漿或用無溶劑環氧樹脂注漿填補。如表面出現裂縫,可用切割機沿裂縫切成V字形,用環氧砂漿填補。

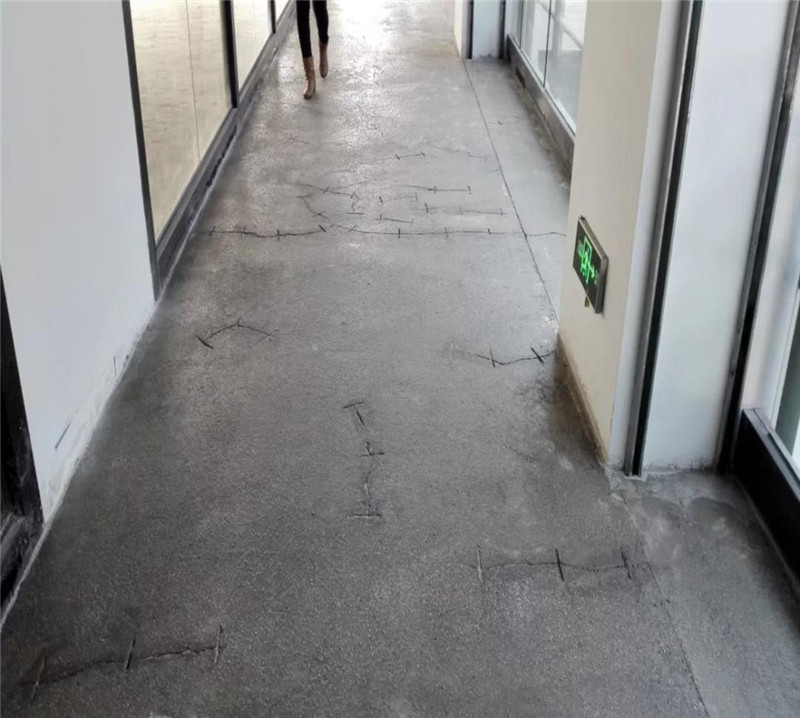

	修補后的基層地面

	STEP3:底涂施工
	涂刷底涂,按規定的比例將材料攪拌均勻后,涂刷在打磨好的基底上,通過材料滲透加固基面,并封閉混凝土地面的毛細孔。視基面疏松程度可做拋砂處理。底涂被基面完全吸收,表面不成膜時,需增加一道底涂直至表面成膜。

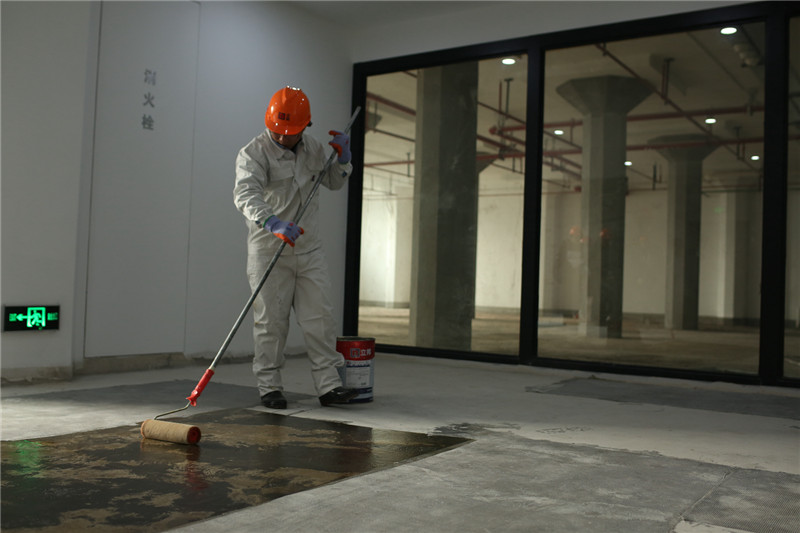

	涂刷底涂

	鋪設玻纖布并做拋砂處理
	經過24小時完全固化后,將界面劑均勻涂布在處理好的地面上,防止基層封閉不良出現的針孔和氣泡現象,并獲得足夠的附著力。

	涂刷界面劑增強附著力

	STEP4:無機自流平砂漿施工
	將無機自流平砂漿材料加入雙混泵中,經自動化加水?dāng)嚢璩膳浔冗m當?shù)臐{體,并經泵管輸送至施工區域,并均勻流鋪于地面。攪拌配料完成后,需測試砂漿的流動度是否達到20Min≧130mm。

	無機自流平砂漿流動度測試

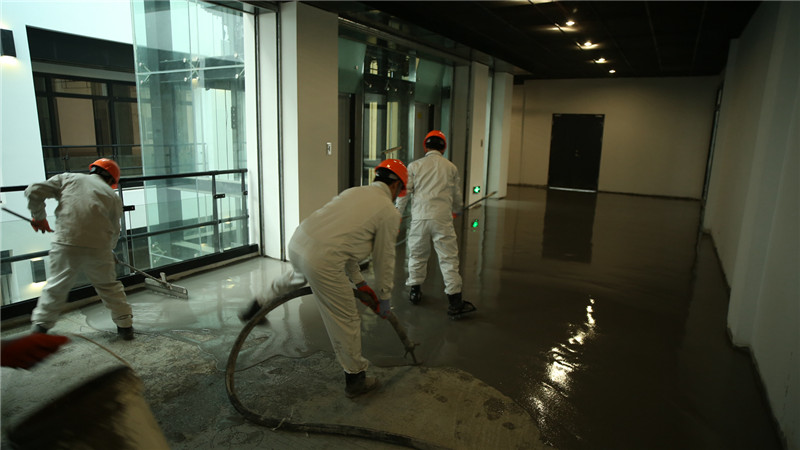

	無機自流平砂漿施工流鋪
	流鋪于地面的自流平水泥砂漿須使用齒形鏝刀輔助攤平,并用消泡滾筒消除氣泡,消泡滾筒的針長建議為自流平砂漿攤鋪厚度的3倍以上。

	STEP5:聚氨酯罩面施工
	攤鋪好的無機自流平砂漿地面經養護72小時之后,均勻涂布兩遍水性聚氨酯罩面,可提高地面的耐磨性和耐刮擦性,增強地面易清潔性,提高地坪使用壽命。

	水性聚氨酯罩面施工

	從基層處理到罩面工序,無機自流平砂漿的五步施工流程并不復雜,然而“看似簡單,實則精細”,掌握標準流程中需要留意的相關工藝要點,才能將其平整、美觀的特點真正展現出來。
