凜冬將至,連續大幅度的降溫不僅給我們的生活迅速開啟了速凍模式,給建筑施工也帶來了很大的影響。大家知道,無論是基材、內墻、地坪還是外墻施工,都有其特定的施工環境要求。在規定的溫度和濕度下,才能保證施工的質量。

	如果冷空氣和強降水持續這樣“任性”下去,影響工期進度可是非常麻煩的。多在室內施工的內墻和地坪工程可根據實際情況進行相應的環境改善,那么長期與外界風霜雪雨“正面剛”的外墻施工工程要怎么解決呢?今天,立邦工程資深施工專家老謝就來為您支支招。

	低溫下施工的墻面容易出現哪些問題?
	成膜性不好 易開裂
	低溫天施工時,溫度過低會無法達到乳膠漆的最低成膜溫度,影響其成膜性,易開裂。
	表干快 實干慢
	由于低溫天氣往往伴隨大風,乳膠漆表面容易成膜,將濕氣包裹在內。其內部實則并未完全干燥,導致墻面耐水性差,容易開裂。

	外墻低溫施工老謝錦囊

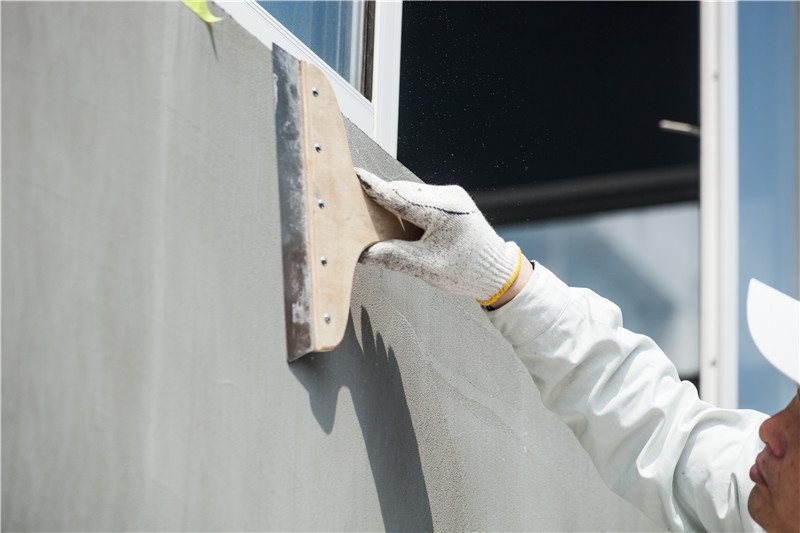

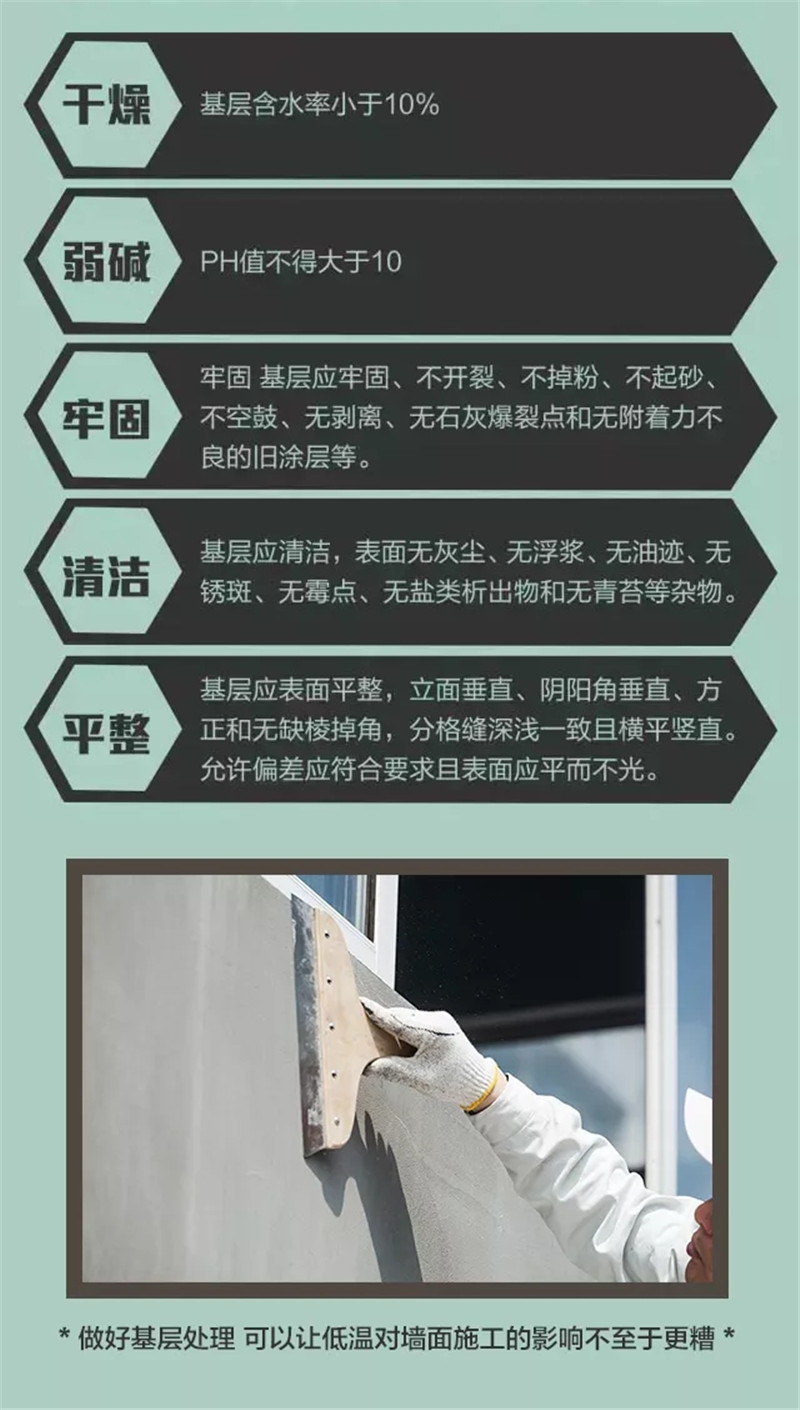

	1、保證基層處理良好

	做好基層處理 可以讓低溫對墻面施工的影響不至于更糟

	老謝提醒:
	冬季低溫情況下,基層的干燥情況不易判斷。一般抹面砂漿新底材,冬季的保養期應該保持在14天以上。

	2、保證基層處理良好

	作為墻面施工必不可少的一道工序,如果膩子層的施工效果出現問題,外飾面層整體效果將大打折扣。我們知道,膩子施工的環境要求,是溫度在5-35℃內,空氣濕度小于85%。底材濕度小于10%。

	如果施工溫度太低,凍住的膩子在氣溫回暖后融出的水分將產生膨脹,形成鼓包、脫落甚至開裂。
	在低溫高濕度環境下,在保證底材的干燥和墻體的表面溫度合格后,每次批刮膩子一定要控制好厚度,并且一定要等到前一遍膩子完全干燥后才可以進行下一道批刮。膩子的打磨工序也需要等到完全干燥后方可進行。

	點擊閱讀原文,了解膩子施工技巧。
	http://www.gxbmjq.com/whole_jc_view.php?tuliaoid=52

	3、 外墻涂料施工有技巧

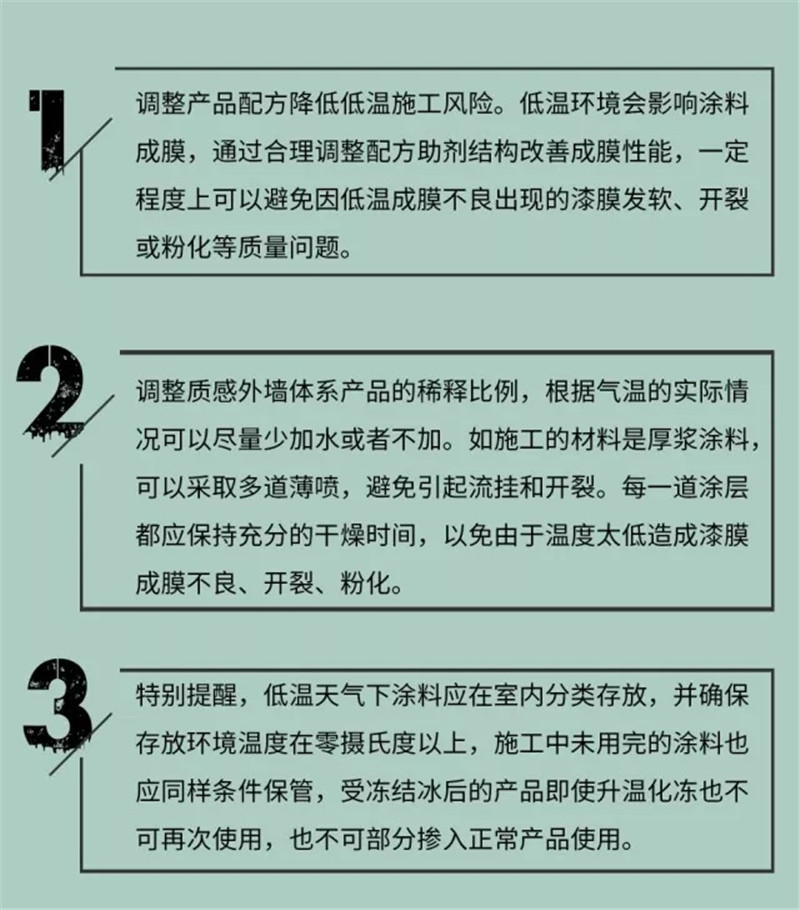

	l  調整產品配方降低低溫施工風險:低溫環境會影響涂料成膜,通過合理調整配方助劑結構改善成膜性能,一定程度上可以避免因低溫成膜不良出現的漆膜發軟、開裂或粉化等質量問題。
	l  調整質感外墻體系產品的稀釋比例,根據氣溫的實際情況可以盡量少加水或者不加。如施工的材料是厚漿涂料,可以采取多道薄噴,避免引起流掛和開裂。每一道涂層都應保持充分的干燥時間,以免由于溫度太低造成漆膜成膜不良、開裂、粉化。
	l  特別提醒,低溫天氣下涂料應在室內分類存放,并確保存放環境溫度在零攝氏度以上,施工中未用完的涂料也應同樣條件保管,受凍結冰后的產品即使升溫化凍也不可再次使用,也不可部分摻入正常產品使用。

	在這些技巧之外,也要記得時刻關注天氣,保證雨雪天不施工,溫度過低不施工。在進行膩子層施工時,夜間最低溫度應高于零度。有太陽的天氣,可以先做光照低的北墻和西墻,再做光照充足的墻面,以降低溫差對墻面施工的影響。

	此外,為保證墻體在5℃的前提下施工,上午施工建議在墻體溫度為5℃以上時施工,中午保證墻體在7℃以上。中午若低于7℃則停工,避免下午降溫快。

 老謝提醒:
	9:00—15:00為最佳施工時間,15:00以后溫度降低快,不利于成膜。

	還需要提醒大家的是,冬季施工要特別注意雨痕。冬季氣溫低,特別在南方地區,溫度低濕度大,夜晚還會出現結冰的狀況,施工所需要的干燥時間會延長,下雨或者結露時特別容易出現雨痕,處理辦法可以參考我們之前針對外墻雨痕推送的微文。

	時值準冬季,有不少建筑外墻采用了保溫裝飾一體板這樣的新型材料,由于這種材料經工廠預制成型,飾面層的涂裝在生產線上就已經完成。因此,在現場的施工也就簡化成為“安裝工序”。相比傳統的保溫+涂裝施工,一體板的施工安裝受現場天氣的要求影響較小,也是低溫天氣下順利施工的優選材料。

	冬天即將來到,低溫施工,你準備好了嗎?
