回顧已經結束的夏季,全國多地都曾遭遇臺風暴雨,想必很多建筑也受到不小的影響。一層秋雨一層涼,冷空氣即將到貨,保溫御寒開始成為建筑節能的關鍵詞,你做好準備了嗎?

	在外立面材料的選擇上,作為代表著綠色建筑發展未來,實現保溫裝飾一體化趨勢的新型裝配式建筑材料,一體板在國內很多地產項目中已有大量應用。由于一體板已在工廠進行預制成型,現場所見即所得,施工工序已被大大簡化,僅需直接安裝即可。然而現場管理是否科學,施工是否用心依然決定了項目能不能成為精品的標準。

	今天要介紹的正面教材,是來自青島的海爾海逸公館。去年12月底完工后,青島海爾海逸公館曾遭遇最大陣風達到34.8米/秒的10級臺風+暴雨+冰雹多重打擊,依舊堅如磐石穩固佇立,石材效果的一體板外飾面完好無缺。

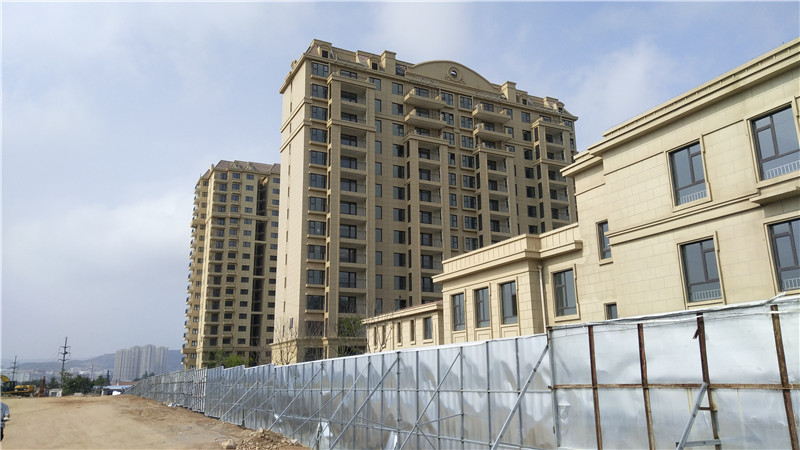

	青島海爾海逸公館

	提升施工效率
確保施工品質的
	正面教材

	作為海爾地產在青島采用的首個一體板項目,青島海爾海逸公館采用了立邦一體板作為外墻解決方案。整個項目如沿用傳統的薄抹灰+保溫工藝來做外墻,需4-6個月才能完工,升級為一體板后,由于材料的提速特性,將整體施工工期降至3個月,大大提升了效率。


	工序簡單,不代表可以簡單施工。在走訪青島海爾海逸公館的過程中,我們深深感受到現場施工管理控制和細節施工的嚴格,才是這個項目最值得借鑒的部分。

	現場嚴控一體板施工管理
	呵護產品是保證建筑質量的關鍵
	高品質的板材在施工現場是否得到精心呵護,是保證建筑質量的重中之重。如因存放不當造成二次搬運的過程中磕碰受損,或由于潮濕發生變形,將大大影響建筑應用效果,邊角余料如未妥善管理,也將影響現場施工管理。


	錯誤的存放方式示意

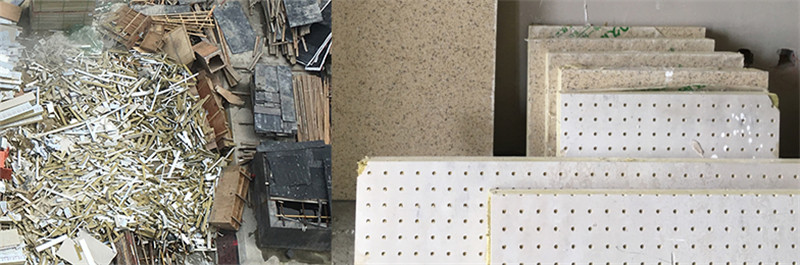

	存放不當造成板材受損 損耗高
	立邦專項應用服務團隊嚴格管控青島海爾海逸公館現場施工管理,將預制成型的一體板板材存放在通風、干燥、防火、防雨、防潮、硬質水泥地面上,并做好相應的成品保護,做到有序堆放,邊角余料同樣碼放整齊。



	立邦一體板施工現場有序堆放 做好相應成品保護


	優秀的產品質量、規范的施工工藝和標準的
	施工設備 才能為良好的建筑效果打好基礎

	如果板材不達標,裁切的時候就會出現毛邊和崩邊的情況,如果進行裁切的時候,未按照標準工序使用專業開槽機,未來的施工效果將大打折扣。


	錯誤的裁切工藝示意

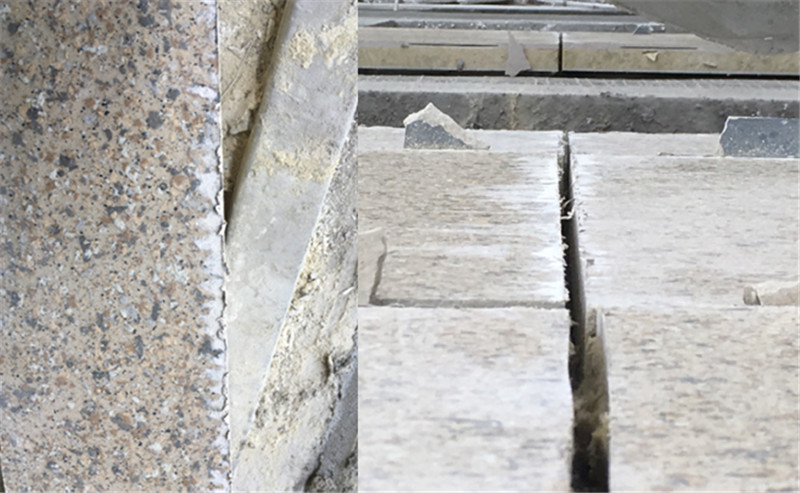

	不達標的板材和不規范的裁切
	造成板材大面積毛邊和崩邊
	在青島海爾海逸公館的施工現場,板材加工必須按照彈線后實際尺寸進行。備料單的下料尺寸應與墻面實際安裝尺寸復核,加工切割尺寸精度將控制在對角線誤差不應大于2mm,長寬誤差不應大于1mm。每一塊一體板都嚴格使用專用開槽機開槽,開槽時板材平整平放、勻速推進,再用打磨工具進行細磨處理并清理浮灰。

	一體板施工安裝簡單
	用心才能出彩
	基層處理、涂布粘結砂漿、錨固件安裝、打膠、去除美紋紙,看起來簡單的工序,不用心往往會出現各種意想不到的疏漏,基層粘結強度不足,板材直接安裝,極容易脫落。粘結砂漿涂布不均勻,會造成墻面不平整。前期裁切的粗心隨意,造成板面的不規整,整體效果歪斜嚴重。錨固件安裝采用易生銹的鍍鋅產品,長期使用會因腐蝕埋下漏水隱患。打膠不仔細,會形成板面污染,在墻面上留下難看的“疤痕”。清除美紋紙手法不當,則易出現漆膜破壞,遠看效果發花泛白。


	品質不佳的施工效果示意
	線條粗細不均、外觀平整欠佳、密封膠翹邊和污染板面

	立邦一體板在青島海爾海逸公館的施工,嚴格按照施工流程進行,無論基層還是系統所用的材料,均在現場進行相應的拉拔測試,以確保粘結強度符合施工要求。每道工序完成后必須進行驗收,符合規范后才會進行下一道。

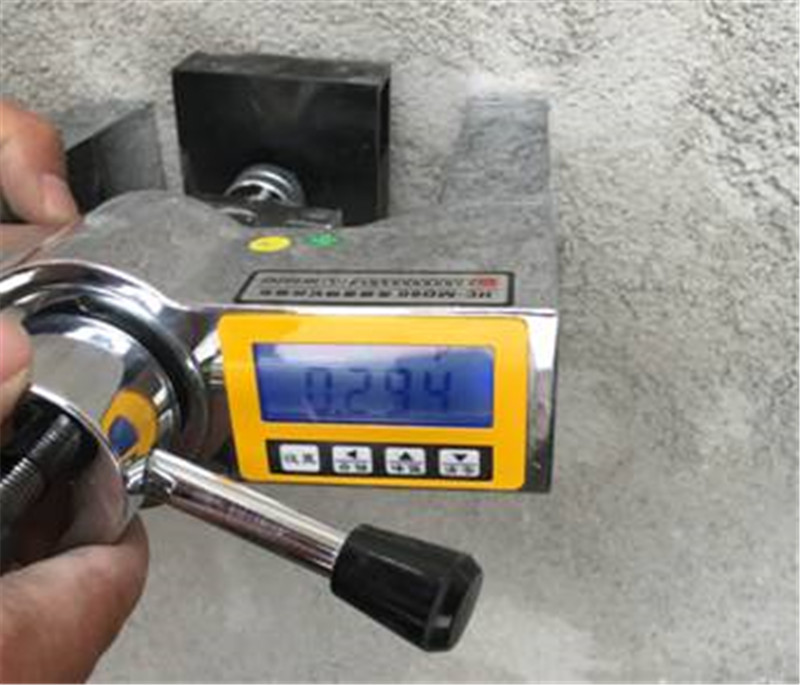

	基層拉拔測試
	施工前按照設計要求提前做好排版,確定分格線的寬度,在施工時嚴格參照排版設計圖的分格方案,彈出每塊板的安裝控制線。為保證施工時分格縫整齊有序。首層施工前,按設計或施工放線位置用電錘對基層墻體鉆孔,鉆孔深度應大于錨栓長度10mm,鉆孔直徑8mm。托件則根據水平基準線的位置,拉水平通線固定錨栓。

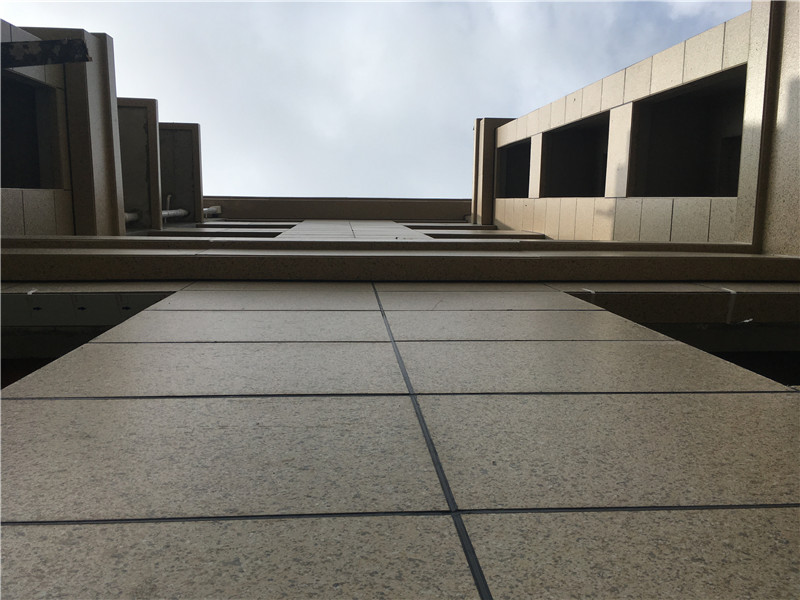

	平整順直的外墻效果

	粘貼板材則采用占線施工,按照設計要求選擇點框法粘貼,粘貼面積大于60%,涂布均勻,保證一體板粘貼的平整度、垂直度應符合要求。在打膠前使用毛刷對板材邊角及板縫的浮塵進行清理,并根據分格寬度的要求粘貼美紋紙,清除美紋紙的過程仔細謹慎。每一個工藝的用心施工,才令大氣恢弘的青島海爾海逸公館的一體板做到效果出色,線條順直。



	青島海爾海逸公館
	簡單的工序用心做,一體板施工細節的正面范例,你看懂了嗎?
