真石漆機械化施工已經做好了準備工作。
接下來,就要開始正式施工啦!
一起來看!
真石漆的施工過程需按照標準體系從底到面進行一體化施工,以確保后續不會出現墻面問題,同時保證墻面的整體質量。

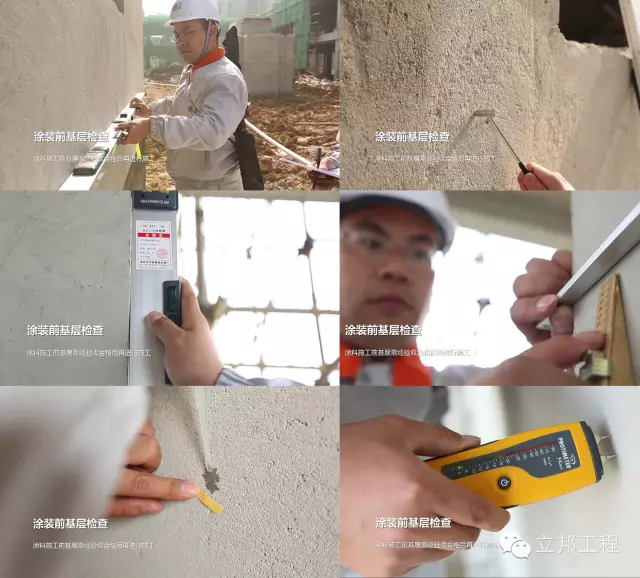

STEP1:基層驗收
合格的基層需要滿足平整、牢固、干燥、清潔、中性等條件,驗收合格方可進行下一步。

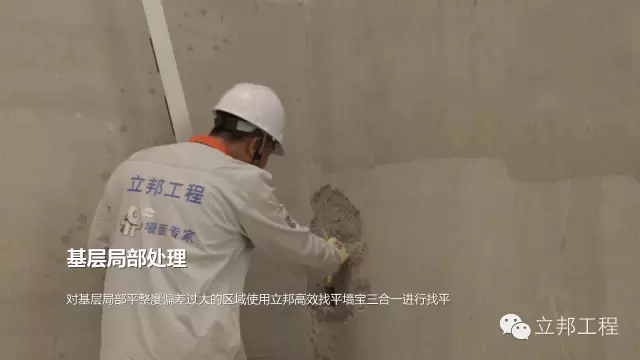

STEP2:基層找平
使用立邦配套外墻膩?zhàn)舆M(jìn)行基層找平。施工時需滿足“實,平,光“原則,并要做到表面無開裂、無空鼓、無松動、無氣泡、無針孔、陰陽角方正、邊沿整齊潔凈這一系列要求。
STEP3:底漆施工 彈色分隔
底漆在調配時稀釋比例控制在20%以內,充分?jǐn)嚢杈鶆蚝缶鶆蜉佂恳坏?。局部因底材缺陷涂裝底漆后需要再次修補的區域,膩?zhàn)痈稍锬テ胶蟊仨氃谀佔由涎a(bǔ)涂底漆。在底漆完全實干后,按設計要求分格彈線,要求彈線必須清晰、橫豎垂直,格子均勻。
STEP4:真石漆噴涂
主力隊員PC930上場,噴涂真石漆一道成型。每次噴涂時要將接頭的部位放在分格縫的位置,以確保再次噴涂濕碰濕搭接,避免產生明顯接頭。
STEP5:撕掉美紋紙
真石漆噴涂成活后,表干前及時去除分格用的分色紙,減少分隔縫的毛糙。
STEP6:罩光清漆施工
真石漆表面處理均勻一致后,采用噴涂機SF31對外墻噴涂罩光清漆,以保證每一處的漆膜厚度與光澤均勻一致無發花。
從施工方案來看,萊蒙都會的機械化施工除大小山墻施工和連續大面施工采用了雙吊籃施工之外,其他如直上直下大山墻、陽臺供料、陽臺供料小山墻等施工區域均采取了單吊籃施工方法。這種方法由一大工一小工配合操作,分工明確,槍手負責噴涂,小工負責清理飛濺顆粒及開桶供料,升降吊籃等。
據統計,在這樣的機械化施工過程中,以工人每天8小時工作制來算,機械化施工平均施工面積在600m2/天,順利可達800 m2,遠大于傳統的漏斗噴槍(100-200m2/天)。其涂刷效果也相當均勻理想。

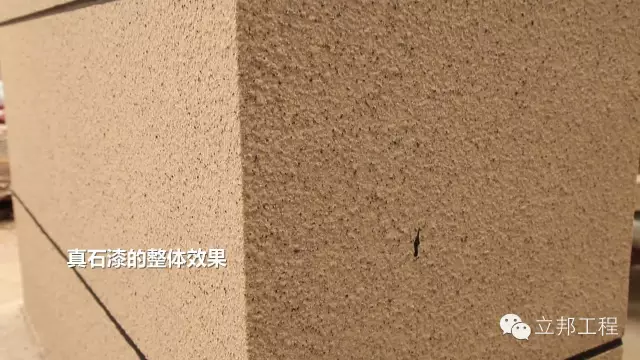

從施工后的整體效果來看,萊蒙都會的外墻噴涂表面顏色一致,花紋、花點大小均勻,無明顯接槎、漏噴、漏涂,透底、流墜等現象,渾然一體,質感優異。

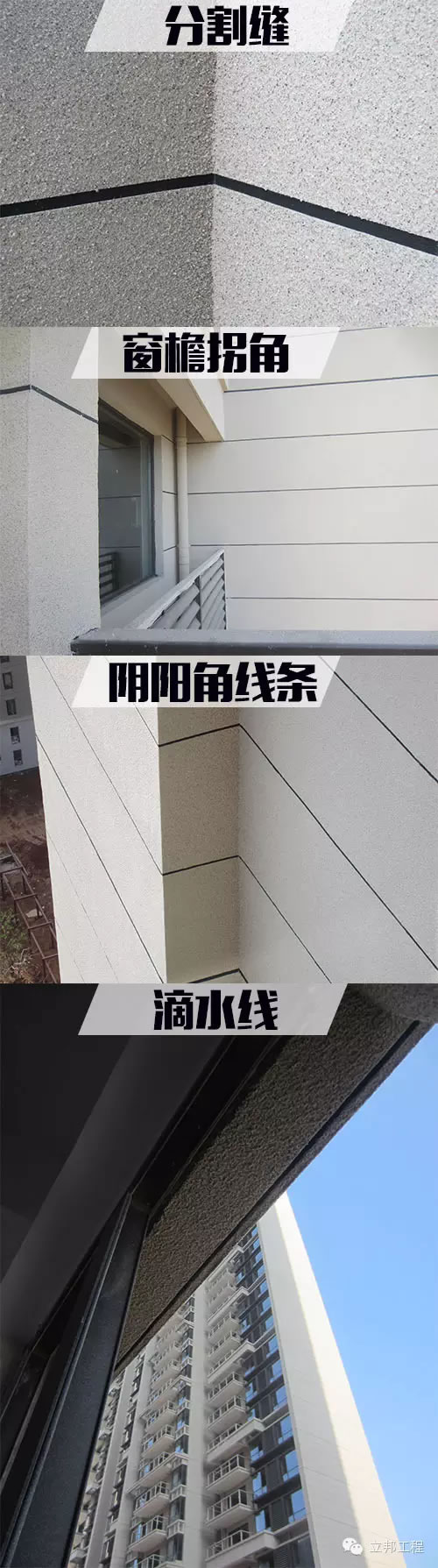

如分隔縫、窗檐拐角、陰陽角及滴水線等區域,以傳統噴涂方式難以達到平均效果,且易出現裂縫。尤其是滴水線下面的凹槽,是施工中最難的部位,人工噴涂很難處理,但從現場實地能夠看到機器噴涂的效果非常理想。
項目名稱:南昌萊蒙國際都會
江西南昌萊蒙都會是由萊蒙國際投入近百億巨資重點打造的項目,屬于南昌市高端樓盤,17棟高層建筑,施工面積約30萬平方米。按照項目規劃,計劃將該項目打造成中部地區集住宅、辦公和商業一體的地標性城市綜合體。作為千年南昌未來的城市中心高端綜合體典范,萊蒙都會同樣是萊蒙國際挺進南昌的扛鼎之作。
